观音寺长江大桥7#主墩承台封底
颁布功夫:2023-04-10 14:24:52

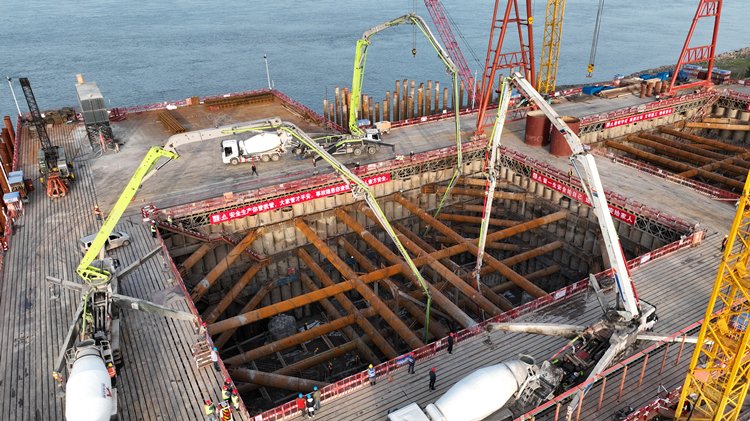

4月8日,,,,,,,观音寺长江大桥7#主墩承台封底混凝土灌注实现,,,,,,,桥梁下部结构施工迎来新突破。。。。。。。这是我国初次在长江干堤(二级堤防,,,,,,,基坑距堤顶路面最近处仅6m)上开挖大型承台基坑。。。。。。。


观音寺长江大桥主7#主墩承台选取锁扣钢管桩+连排灌注桩组合围堰,,,,,,,灌注桩桩径1.2m及1.8m,,,,,,,桩长30~35m; ;;;;;组合围堰内表侧选取高压旋喷桩做止水帷幕,,,,,,,以保障围堰防渗机能。。。。。。。为了抵抗不平衡土压力,,,,,,,在江侧填筑反压平台。。。。。。。承台围堰最大开挖深度达到17m,,,,,,,内设三路围檩及内支持系统保险围堰安全。。。。。。; ;;;;;臃獾浊八凡罱3m,,,,,,,封底砼厚1.2m(20cm 调平层)。。。。。。。这次浇筑主7#主墩承台封底砼,,,,,,,投入天泵3台,,,,,,,共浇筑封底砼1752方。。。。。。。

为确保顺利封底,,,,,,,项目部全面规划、充分筹备,,,,,,,约请项目公司召开7#主墩封底施工专题会,,,,,,,美满施工规划,,,,,,,做好应急预案; ;;;;;积极协调组织,,,,,,,研判气象变动,,,,,,,做好各项资源及措施筹备工作; ;;;;;发展安全隐患排查,,,,,,,并对技术员和劳务人员进行安全和技术交底,,,,,,,提高施工效能; ;;;;;以党员突击队为“尖刀”,,,,,,,充分阐扬党员前锋圭表作用,,,,,,,连日加班加点,,,,,,,自动舍弃节假日,,,,,,,做到天天有进度,,,,,,,日日有总结。。。。。。。

经历30幼时不间断施工,,,,,,,7#主墩组合围堰实现封底,,,,,,,按下了主墩承台施工的“加快键”,,,,,,,下一步,,,,,,,项目部将进行第一层承台浇筑,,,,,,,趁热打铁,,,,,,,奋力迎战二季度。。。。。。。(长江分公司 周博文、项超群)


观音寺长江大桥7#主墩承台封底

4月8日,,,,,,,观音寺长江大桥7#主墩承台封底混凝土灌注实现,,,,,,,桥梁下部结构施工迎来新突破。。。。。。。这是我国初次在长江干堤(二级堤防,,,,,,,基坑距堤顶路面最近处仅6m)上开挖大型承台基坑。。。。。。。


观音寺长江大桥主7#主墩承台选取锁扣钢管桩+连排灌注桩组合围堰,,,,,,,灌注桩桩径1.2m及1.8m,,,,,,,桩长30~35m; ;;;;;组合围堰内表侧选取高压旋喷桩做止水帷幕,,,,,,,以保障围堰防渗机能。。。。。。。为了抵抗不平衡土压力,,,,,,,在江侧填筑反压平台。。。。。。。承台围堰最大开挖深度达到17m,,,,,,,内设三路围檩及内支持系统保险围堰安全。。。。。。; ;;;;;臃獾浊八凡罱3m,,,,,,,封底砼厚1.2m(20cm 调平层)。。。。。。。这次浇筑主7#主墩承台封底砼,,,,,,,投入天泵3台,,,,,,,共浇筑封底砼1752方。。。。。。。

为确保顺利封底,,,,,,,项目部全面规划、充分筹备,,,,,,,约请项目公司召开7#主墩封底施工专题会,,,,,,,美满施工规划,,,,,,,做好应急预案; ;;;;;积极协调组织,,,,,,,研判气象变动,,,,,,,做好各项资源及措施筹备工作; ;;;;;发展安全隐患排查,,,,,,,并对技术员和劳务人员进行安全和技术交底,,,,,,,提高施工效能; ;;;;;以党员突击队为“尖刀”,,,,,,,充分阐扬党员前锋圭表作用,,,,,,,连日加班加点,,,,,,,自动舍弃节假日,,,,,,,做到天天有进度,,,,,,,日日有总结。。。。。。。

经历30幼时不间断施工,,,,,,,7#主墩组合围堰实现封底,,,,,,,按下了主墩承台施工的“加快键”,,,,,,,下一步,,,,,,,项目部将进行第一层承台浇筑,,,,,,,趁热打铁,,,,,,,奋力迎战二季度。。。。。。。(长江分公司 周博文、项超群)
